工法特点:
机械喷涂抹灰克服了传统抹灰工程中易出现的空鼓、开裂、脱落等质量通病,可广泛应用于室内外混凝土墙体、蒸压加气块墙体、烧结多孔砖砌体的内墙抹灰,与传统的水泥砂浆或混合砂浆相比, 它具有以下特点:
1、与基层粘结牢固, 不空鼓、不开裂、硬化快, 水化过程强度连续增长, 具有劳动强度低、施工效率高、无落地灰等优点。
2、饰面效果好,耐候性能优。
3、施工效率高,能大幅度缩短工期。
适用范围:
广泛适用于混凝土剪力墙和蒸压加气块墙体的内外墙抹灰。

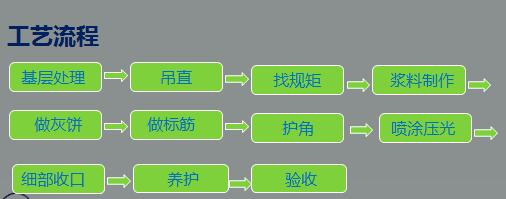

工艺流程及操作要点:
施工准备:
对已完工的建筑成品防护中,应着重注意门窗及相关设施的成品防护。对已做好装饰层的楼地面,应采用塑料布等防护措施。
密集管道宜在墙体抹灰后在安装。
施工要点:
应根据抹灰部位确定抹灰顺序和抹灰路线,先上后下,从门口一侧开始,另一侧退出,整个墙面连续作业。

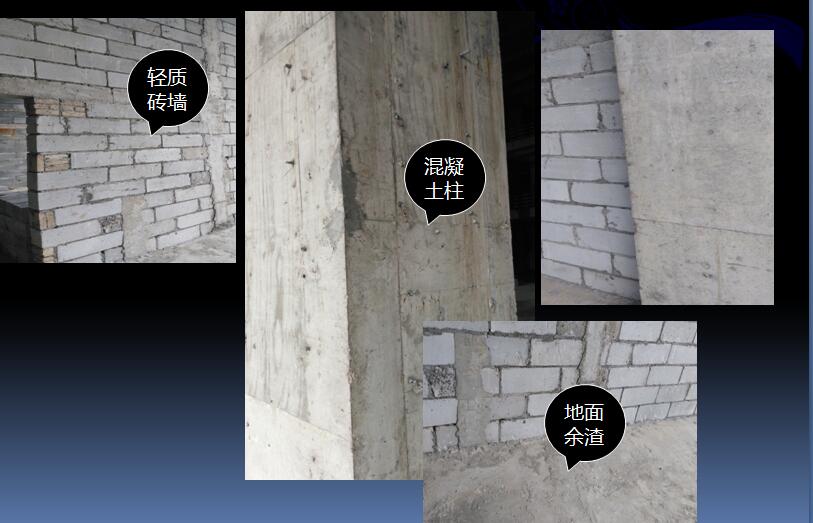

基层处理:
① 应清除区基体表面杂物,残留灰浆、舌头灰、浮尘等,如有油渍、污垢、隔离剂等,应用清水冲洗干净。脚手架孔和其他预留洞口边应填实抹灰。
③ 蒸气加气块墙面洒水润湿,因蒸气加气块的吸水速度很慢,需间隔地反复喷2~3次,以水分渗入砌块8~10mm为宜;施工墙面不能有明水。
④ 在与其它不同基层(如混凝土、砖等)的连结处应先用粘结砂浆粘贴钢丝网及玻纤网布,搭接宽度应从相接处起每边不小于100mm。
⑤ 门窗框与墙壁间的缝隙填堵密实。
⑥ 要求基层做到平整、干净、无灰尘、无油污。
找规矩、吊直、做灰饼:
为保证墙面的垂直和平整以及房间的方正,抹灰前必须吊直、找规矩、做灰饼:
① 按照房间面积大小规方:如房间小,可用一面墙做基线,用方尺规方即可。如面积较大,应在地面上先弹出“十”字中心线,并按照墙面基层平整度在地面上弹出墙角(包括墙面)底层(高级抹灰为中层)抹灰面的准线(规方)。接着在墙角约100mm处,用线锤吊直,弹出垂直线,以此垂直线为准,再按照地面上已弹出的墙角准线往墙上翻引,弹出墙角处两面墙上底层(高级抹灰为中层)抹灰面厚度线。
② 间距1.3m做出标准灰饼,灰饼厚度控制在10~15mm,如过超过这个范围,应对抹灰基层进行加固处理。
③ 挂钢网控制要求,钢丝网应符合设计要求,最小丝径不得小于0.8mm,钢丝网应挂平整,牢固。
冲筋或贴筋条、护角:
① 严格按照放线、打点的尺寸、位置要求进行施工,不得偷减灰筋数量。
② 冲筋前应先检查各结构缝等部位是否粘贴网格布和施工质量,对遗漏和达不到质量要求的部位,及时通知上道工序施工人员进行处理。
③ 贴筋条:采用专用预制筋条代替冲筋,筋条必须粘贴牢固,墙面必须拉横线,确保饰面平整度,再用铝合金长尺在每根筋条上进行复筋检查,确保标筋的垂直度和平整度。
④ 每条筋须顶天立地。
⑤ 在墙、柱及门窗洞口阳角做护角线,护角线从地坪起高度不小于2m,每侧宽度不小于50㎜,其厚度以灰饼厚度为基准,靠门窗一边,同时兼顾门窗框与墙之间缝隙。
⑥ 护角线应避免分次成活造成明显的接茬印,阴角用捋角器捋光压实,确保角线垂直。

机械喷涂、搓平:
1 抹灰厚度不大于15mm时可以一次完成,厚度大于15mm时需分层施工,每层厚度控制在15mm以内,第二次喷涂应待底层料浆假凝后进行。在刮涂的过程中出现砂浆毛刺时,可采用边刷水边涂刮的操作方法,并随时用靠尺检查墙面的平整度、垂直度,随时进行找平调整。表面压光应在终凝前进行,用手指压表面不出现明显压痕为宜。可洒水湿润。并用找平刮刀继续找平。
2 当抹灰厚度小于10mm、大于7mm时,用灰饼→机喷→刮平→搓平的施工方法施工;当抹灰厚度小于7mm时,用机喷砂浆直接抹平或用找平腻子刮平。
3 抹灰过程如有烧量的落地灰以及修正过程中刮,搓下的砂浆料不得回收再次通过机械喷涂使用。
4 全面检查抹灰饰面是否平整,阴阳角是否方正,并用托线板检查墙面的垂直与平整度,抹灰接茬应平顺。
5 不同墙体材料的界面接缝和门窗过梁处,应铺不小于300mm宽经防锈处理的钢丝网片或粘总宽不小于300mm的耐碱涂覆玻纤网布,在离基层墙面2至3mm抹灰层厚度处,贴耐碱涂覆玻纤网布。
6 抹灰使用的工具和机械在作业完成后,应及时清理干净。
细部处理:
① 门窗洞口以及阳角处的护角,修整预留洞口、水暖电气槽盒及管道背面等部位。
② 为使门窗洞口阳角更加结实,门窗洞口宜采用1:2砂浆做护角,然后对护角进行养护。
③ 有分格要求的墙面应按设计要求弹线分格,粘分格条。
注:喷涂前应对机喷砂浆进行相关检查,根据出厂质量证明书、性能检验报告说明书等,进行机械操作,掌握机喷砂浆的材料性能,如受潮结块的料不得使用;拌合用水采用自来水。确保机喷砂浆一次成型。
注意事项:
A 砌筑完成不足28天的墙体和长期潮湿的墙体不宜喷涂施工。
B 机喷砂浆施工的抹灰厚度不宜小于10mm。
材料与设备:

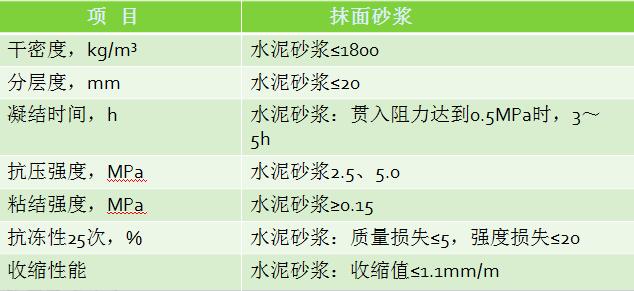

材料及要求
干粉砂浆必须有出厂合格证,产品检测报告,产品质量应符合《蒸压加气混凝土用砌筑砂浆与抹面砂浆》JC890-2001的有关技术指标:
注:有抗冻性能和保温性能要求的地区,砂浆性能还应符合抗冻性和到热性能的规定。
机具设备
抹子、腻子刮刀、阴阳角抹子、水平尺、2~3m长铝合金刮尺(H型刮尺)、2~3m长靠尺和线锤(托线板)、喷雾器、5mm孔径的筛砂机、大平锹、小平锹、手推车、空气压缩机,砂浆泵,输送管,喷枪,砂浆喷涂机,试水管。
验收及质量控制:

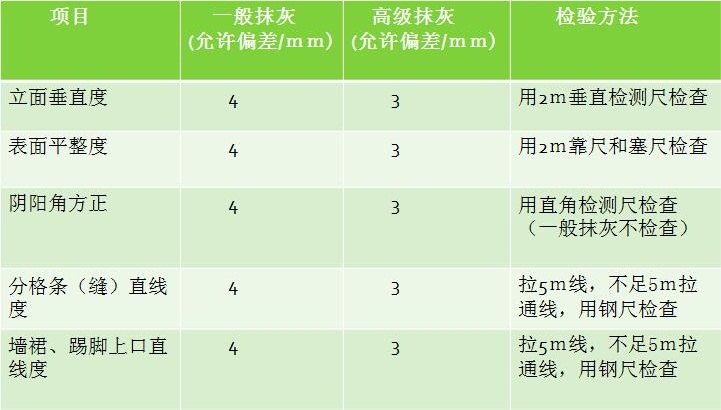

质量控制标准:
砂浆内墙抹灰施工应符合《建筑装饰装修工程施工质量验收规范》(GB50210-2001)要求。
验收及质量控制
质量保证措施
1 施工环境:
① 避免在墙面温度变化剧烈的环境下抹灰;夏季高温时太阳直照的墙面不得施工。冬季要在料浆不结冰的情况下施工,施工环境温度≥5℃。
② 应保持施工环境的干燥,如太湿会导致抹灰强度不足。
③ 抹灰层凝固过程中,应保持抹灰墙面环境的湿度,适当喷水养护1~3次,避免通风使砂浆失去足够水化的水分;但凝固5天后的墙面,并保持室内通风良好,使其尽快干燥,达到设计强度,同时应避免磕碰及水冲浸泡。
④ 抹灰结束后,砂浆未硬化前不得受冻。
